Przy planowaniu domu najpierw liczą się projekt, działka i formalności, ale bardzo szybko wraca też temat nadzoru. W praktyce odpowiedź na pytanie, ile kosztuje kierownik budowy, zależy od skali inwestycji, lokalizacji, liczby wizyt na placu i tego, czy potrzebujesz jedynie formalnego prowadzenia dokumentów, czy aktywnej kontroli robót. Poniżej rozkładam to na konkrety: typowe stawki, zakres obowiązków, wyjątki w przepisach i elementy, które naprawdę wpływają na cenę.
Najważniejsze liczby przed rozpoczęciem budowy
- 3 000-8 000 zł to najczęstszy ryczałt za pełny nadzór nad standardowym domem jednorodzinnym.
- W okolicach dużych miast, także w Małopolsce, stawki często są wyższe i częściej mieszczą się w przedziale 4 000-7 000 zł.
- 300-800 zł kosztuje zwykle pojedyncza wizyta kontrolna, gdy nie bierzesz pełnego pakietu.
- Przy dłuższej współpracy spotyka się także rozliczenie miesięczne na poziomie 1 000-2 500 zł.
- Domy do 70 m2 zabudowy w uproszczonej procedurze można budować bez ustanowienia kierownika, ale inwestor przejmuje wtedy odpowiedzialność.
- Na cenę najmocniej wpływają: złożoność projektu, warunki działki, liczba odbiorów i realny zakres odpowiedzialności specjalisty.
Jakie stawki spotyka się najczęściej
Najprościej ujmując, płaci się albo za całą budowę ryczałtem, albo za pojedyncze wizyty i konsultacje. Ja zwykle zaczynam od porównania zakresu, bo sama cena bez listy obowiązków niewiele mówi. Przy typowym domu jednorodzinnym pełny nadzór bywa relatywnie przewidywalny, ale jeśli budowa jest rozciągnięta w czasie albo wymaga częstszej obecności na placu, kwota rośnie szybko.
| Model rozliczenia | Typowa cena w 2026 | Kiedy ma sens | Co zwykle obejmuje |
|---|---|---|---|
| Ryczałt za całą budowę | 3 000-8 000 zł | Większość domów jednorodzinnych | Przyjęcie obowiązków, kluczowe wizyty, wpisy do dziennika, odbiory etapów, oświadczenie końcowe |
| Duże miasta i okolice | 4 000-7 000 zł | Kraków, Małopolska, Wrocław, Warszawa i podobne rynki | Zwykle pełny nadzór, ale z wyższą stawką za czas, dojazd i dostępność |
| Pojedyncza wizyta | 300-800 zł | Gdy potrzebujesz kontroli konkretnego etapu | Oględziny, wskazanie błędów, zalecenia i wpis do dokumentacji, jeśli jest potrzebny |
| Miesięczna obsługa | 1 000-2 500 zł/mies. | Przy dłuższej, rozciągniętej w czasie budowie | Stała gotowość, częstsze kontrole, większa elastyczność przy harmonogramie |
| Pakiet rozszerzony | 8 000-15 000 zł | Gdy kierownik ma realnie koordynować więcej niż minimum formalne | Częstsze wizyty, większe zaangażowanie, dodatkowa dokumentacja i odbiory |
W praktyce dla prostego domu jednorodzinnego najczęściej widzę ofertę w dolnej lub środkowej części widełek, a przy budowie bardziej wymagającej technicznie albo prowadzonej na trudniejszej działce kwota przesuwa się w górę. To dobra baza do rozmowy z wykonawcą, ale dopiero od tego momentu zaczyna się pytanie, dlaczego jedna oferta jest droższa od drugiej.

Od czego najbardziej zależy cena nadzoru
Sama powierzchnia domu nie wyjaśnia wszystkiego. Wycena rośnie, gdy kierownik ma poświęcić więcej czasu na dojazdy, oględziny i dokumentację, albo gdy działka i projekt wymagają większej kontroli. Na lokalnym rynku, także w rejonie Krakowa i Wieliczki, widać to bardzo wyraźnie: ta sama usługa może kosztować zupełnie inaczej, jeśli inwestycja jest prosta i dobrze przygotowana, a inaczej, jeśli budowa wymaga częstych interwencji.
| Czynnik | Jak wpływa na cenę | Kiedy koszt rośnie szczególnie |
|---|---|---|
| Wielkość i złożoność domu | Większy budynek to więcej etapów, odbiorów i kontroli | Domy z rozbudowaną bryłą, piwnicą, garażem w bryle albo niestandardową konstrukcją |
| Warunki działki | Trudny grunt, skarpa, wysoki poziom wód lub słaby dojazd zwiększają ryzyko i czas pracy | Fundamenty, odwodnienie, prace ziemne, ciasna zabudowa sąsiednia |
| Technologia budowy | Im bardziej nietypowa technologia, tym większa potrzeba kontroli zgodności z projektem | Domy energooszczędne, prefabrykacja, rozwiązania niestandardowe |
| Liczba wizyt i odbiorów | Więcej spotkań oznacza więcej pracy i większą odpowiedzialność | Gdy chcesz stałej obecności przy fundamentach, stropie, dachu i instalacjach |
| Region i dojazd | Duże miasta i czasochłonny dojazd podnoszą stawki | Budowy rozproszone po okolicy, intensywny rynek lokalny, trudniejsza logistyka |
| Zakres obowiązków | Im więcej dokumentacji, koordynacji i kontaktu z ekipami, tym wyższa cena | Pakiety z dodatkowymi konsultacjami, raportami i częstszą kontrolą robót |
To właśnie dlatego dwie oferty na pozór „na tę samą budowę” mogą się różnić o kilka tysięcy złotych. Jeśli działka jest trudna, nie traktuję niższej stawki jako automatycznej okazji, tylko jako sygnał do sprawdzenia, co naprawdę wchodzi w zakres. Tę różnicę najlepiej widać, gdy spojrzy się na obowiązki kierownika, a nie tylko na samą kwotę.
Za co płacisz w praktyce

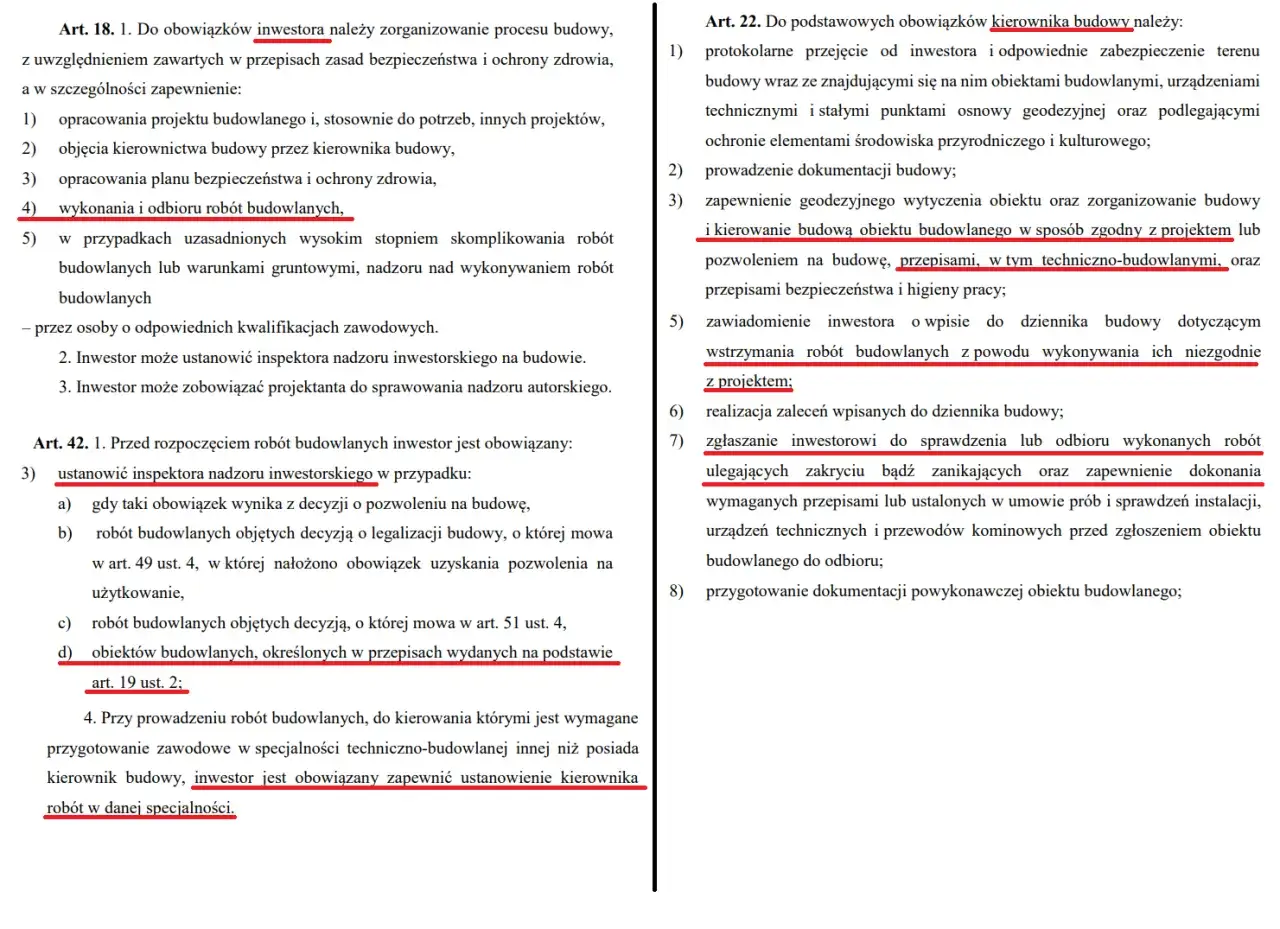

Tu często robi się najwięcej nieporozumień. Ja nie płacę za sam podpis pod dziennikiem, tylko za realną odpowiedzialność i obecność na kluczowych etapach budowy. GUNB przypomina, że kierownik odpowiada za prawidłową i bezpieczną realizację robót, a Prawo budowlane jasno opisuje jego obowiązki i prawa.
- przejęcie i zabezpieczenie terenu budowy lub rozbiórki,
- organizację robót zgodnie z projektem, pozwoleniem i przepisami,
- geodezyjne wytyczenie obiektu,
- sporządzenie lub zapewnienie planu BIOZ, czyli planu bezpieczeństwa i ochrony zdrowia,
- kontrolę robót zanikających i ulegających zakryciu,
- reagowanie, gdy pojawia się zagrożenie albo niezgodność z projektem,
- prowadzenie dokumentacji budowy i przygotowanie odbioru końcowego,
- przekazanie inwestorowi dokumentów potrzebnych do zakończenia budowy.
Warto pamiętać o jeszcze jednej rzeczy: funkcji kierownika budowy nie łączy się z funkcją inspektora nadzoru inwestorskiego. To nie jest detal, tylko ważne rozróżnienie prawne, bo te role mają inne zadania i inny poziom odpowiedzialności. Jeśli ktoś oferuje „wszystko w jednej osobie”, sprawdzam bardzo dokładnie, co to realnie oznacza na budowie, bo najtańsza oferta bywa tania tylko na papierze. Od tego już krok do pytania, kiedy taki nadzór jest obowiązkowy, a kiedy przepisy dopuszczają wyjątek.
Kiedy kierownik jest obowiązkowy, a kiedy można go pominąć
Przy standardowym domu jednorodzinnym kierownik budowy jest co do zasady wymagany. Wyjątek dotyczy przede wszystkim wolno stojącego, nie więcej niż dwukondygnacyjnego domu o powierzchni zabudowy do 70 m2, budowanego na własne potrzeby, pod warunkiem że obszar oddziaływania mieści się w całości na działce. W takiej procedurze można budować bez ustanowienia kierownika i bez dziennika budowy, ale inwestor przejmuje wtedy odpowiedzialność za prowadzenie budowy.
| Sytuacja | Czy kierownik jest potrzebny | Co to oznacza w praktyce |
|---|---|---|
| Standardowy dom jednorodzinny | Tak | Pełen nadzór, dziennik budowy i formalne przejęcie obowiązków przez kierownika |
| Dom do 70 m2 w uproszczonej procedurze | Nie musi być ustanowiony | Inwestor sam bierze odpowiedzialność za kierowanie budową i za dokumentację końcową |
| Roboty mało skomplikowane, wyjątkowe przypadki | Organ może wyłączyć obowiązek | To wyjątek, a nie reguła, i zwykle dotyczy naprawdę prostych robót albo ważnych względów formalnych |
| Rozbiórka objęta pozwoleniem | Tak | Również wymaga osoby z uprawnieniami i właściwego prowadzenia dokumentacji |
W praktyce oznacza to jedno: nie każda oszczędność na starcie jest dobrą oszczędnością. Jeśli działka jest złożona, projekt ma więcej niż podstawowy zakres albo budowa ma potrwać dłużej, kierownik zwykle zwraca się nie w niższej kwocie, tylko w mniejszej liczbie problemów. To prowadzi wprost do kolejnego kroku, czyli porównania ofert bez mylenia najniższej ceny z najlepszą usługą.
Jak porównać oferty, żeby nie przepłacić
Kiedy porównuję oferty, patrzę na zakres, a dopiero potem na kwotę. Dobra umowa rozbija współpracę na konkretne etapy, bo wtedy od razu widać, co jest w cenie, a za co trzeba dopłacić. Jeśli oferta jest wyraźnie niższa od kilku innych, traktuję to jako sygnał do zadania dodatkowych pytań, nie jako automatyczną okazję.
| Na co patrzeć | Dlaczego to ważne | Czerwone światło |
|---|---|---|
| Liczba wizyt na budowie | Bez tego nie da się porównać ofert o podobnej cenie | „Będę wpadał w razie potrzeby” bez wskazania minimum |
| Odbiory robót zanikających | To momenty, których nie da się łatwo poprawić później | Brak jasnej odpowiedzi, czy odbiór fundamentów, izolacji i instalacji jest w cenie |
| Dokumentacja i odbiór końcowy | Bez tego zakończenie budowy robi się chaotyczne i wolniejsze | Dodatkowe opłaty za każdy wpis, protokół lub oświadczenie |
| Dojazd i dostępność | W okolicach dużych miast to realny składnik ceny | Brak informacji, czy dojazdy są wliczone, czy rozliczane osobno |
| Uprawnienia i OC | To podstawowy filtr jakości i bezpieczeństwa | Niejasne uprawnienia albo brak potwierdzenia ubezpieczenia |
Najbardziej nie lubię ofert, które wyglądają świetnie tylko dlatego, że ktoś wyciął z nich połowę pracy. Przy budowie domu różnica 1 000-2 000 zł na etapie nadzoru jest zwykle mała wobec kosztu poprawki źle wykonanych fundamentów, izolacji czy dachu. Ostatni krok to spojrzenie na budowę oczami inwestora z działką w tle, bo właśnie tam najłatwiej o kosztowne błędy.
Na działce najwięcej kosztują błędy, których nie widać od razu
Jeśli budowa toczy się na działce z trudniejszym gruntem, skarpą, ograniczonym dojazdem albo bliską zabudową sąsiednią, dobry kierownik z doświadczeniem w takich warunkach jest po prostu więcej wart. W rejonie Wieliczki i Krakowa zwracam szczególną uwagę na logistykę dojazdu, tempo pracy ekip i to, czy specjalista rzeczywiście ma praktykę w domach jednorodzinnych, a nie tylko w formalnym „przejściu przez papier”.
- Przy trudnym gruncie poproś o większą obecność na etapie fundamentów i odwodnienia.
- Przy ciasnej działce ważne są dokładne uzgodnienia z ekipą i sąsiadami, zanim ruszą roboty.
- Przy dłuższej budowie ustal, jak szybko kierownik reaguje na niezgodności i kto go zastępuje podczas urlopu lub choroby.
- Przy odbiorze końcowym sprawdź, czy w cenie są dokumenty potrzebne do zakończenia budowy, a nie tylko ostatni wpis do dziennika.
Jeśli miałbym sprowadzić ten temat do jednej praktycznej zasady, powiedziałbym tak: przy typowym domu jednorodzinnym rozsądny budżet na nadzór to zwykle kilka tysięcy złotych, a przy trudniejszej działce lub większym zakresie obowiązków trzeba zakładać więcej. Najlepsza oferta nie jest najtańsza, tylko taka, która daje realną kontrolę na kluczowych etapach i kończy budowę bez nerwowych poprawek.
