Dobry projekt posadowienia domu ustawia cały dalszy przebieg budowy: od kosztów stanu zero, przez tempo prac, aż po ryzyko pęknięć i zawilgocenia w przyszłości. Ja patrzę na ten etap jak na decyzję, której nie da się sensownie odkręcić po wylaniu betonu. W tym tekście pokazuję, jak dobrać technologię do gruntu, kiedy lepsze są ławy, kiedy płyta, ile to kosztuje w 2026 roku i gdzie inwestorzy najczęściej tracą pieniądze.
Najkrócej: najpierw grunt, potem technologia, dopiero później ekipa
- Badanie gruntu powinno poprzedzać wybór rozwiązania, a nie być tylko formalnością po fakcie.
- Na stabilnym, jednorodnym podłożu ławy fundamentowe zwykle bronią budżet najlepiej.
- Na słabszym lub niejednorodnym gruncie płyta często daje bezpieczniejszy i bardziej przewidywalny efekt.
- Piwnica zwiększa funkcjonalność, ale wyraźnie podnosi koszt i wymagania hydroizolacyjne.
- Najdroższe są zwykle poprawki: wymiana gruntu, odwodnienie, błędna izolacja i zmiany projektu w trakcie robót.
Co decyduje o bezpiecznym posadowieniu domu
Odpowiedni dobór posadowienia nie zaczyna się od katalogu technologii, tylko od odpowiedzi na trzy pytania: jaki ciężar będzie przenosił budynek, co dzieje się w gruncie i jaką metodą da się to wykonać na danej działce. To dlatego dwa domy o podobnej powierzchni mogą wymagać zupełnie innego rozwiązania. Bryła, liczba kondygnacji, planowana piwnica, a nawet rozkład ścian nośnych wpływają na to, jak obciążenie rozchodzi się w podłożu.
Druga rzecz to warunki gruntowo-wodne. Stabilny piasek to zupełnie inna historia niż nasyp, torf, glina czy działka z podwyższonym poziomem wody. Jeśli podłoże jest niejednorodne, budynek może osiadać nierówno, a to później widać na ścianach, posadzkach i elewacji. Ja zawsze wolę wydać pieniądze na rozpoznanie gruntu niż na naprawy po pierwszej zimie.
W praktyce najwięcej zmienia też organizacja robót. Jedna ekipa pracująca szybko i zgodnie z projektem potrafi zrobić ogromną różnicę, ale nawet najlepsza ekipa nie naprawi źle dobranej technologii. Dlatego posadowienie trzeba traktować jako decyzję projektową, a nie tylko wykonawczą. To prowadzi wprost do wyboru konkretnego rozwiązania.

Jak dobrać rozwiązanie do gruntu i bryły domu
Najczęściej wybór sprowadza się do trzech opcji: ław, płyty albo piwnicy. Każda z nich ma sens, ale tylko w określonych warunkach. Poniżej zestawiam je tak, jak sam porównywałbym je przed startem budowy, bez marketingowych skrótów i bez udawania, że jedno rozwiązanie jest dobre zawsze.
| Rozwiązanie | Kiedy ma sens | Największe zalety | Ograniczenia | Orientacyjny koszt 2026 |
|---|---|---|---|---|
| Ławy fundamentowe | Stabilny grunt, prosta bryła, dom bez piwnicy | Niższy koszt startowy, technologia dobrze znana ekipom, łatwiejsza dostępność wykonawców | Więcej warstw i potencjalnych mostków, większa wrażliwość na słabsze podłoże | Około 550–750 zł/m² |

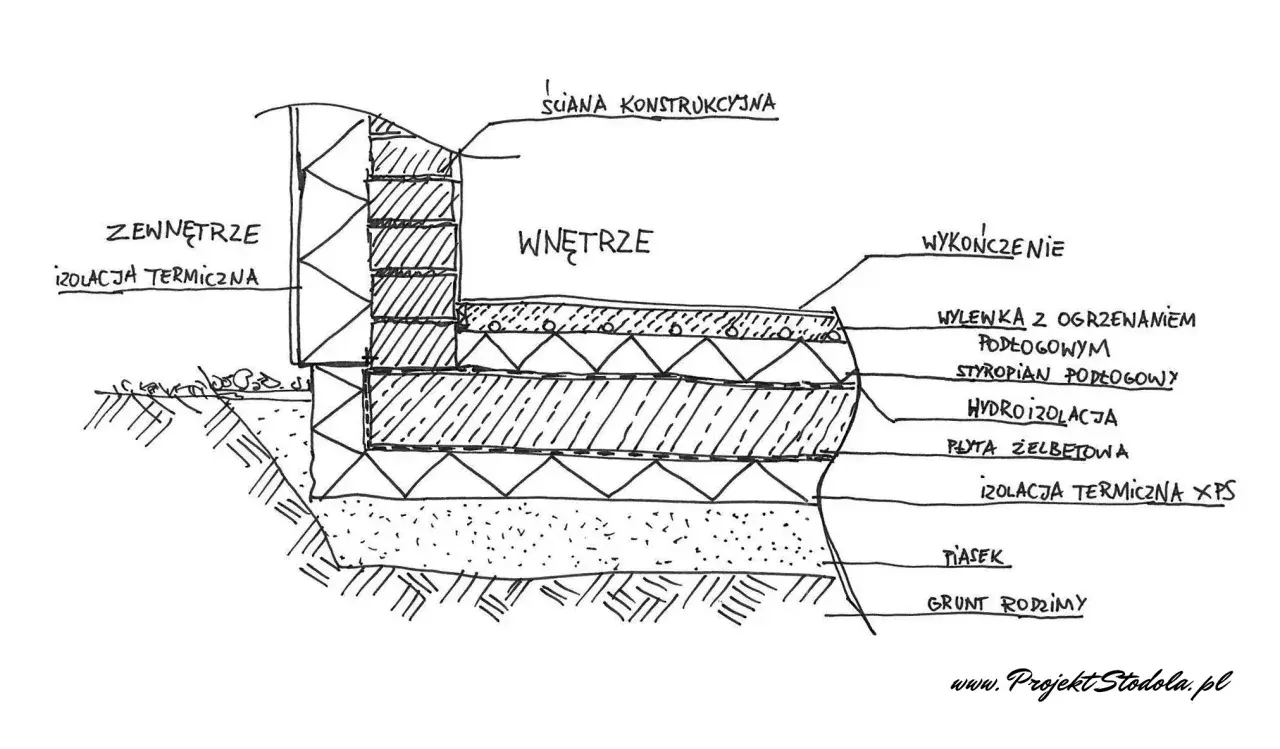

| Płyta fundamentowa | Słabszy lub niejednorodny grunt, dom energooszczędny, krótki harmonogram | Równomierne rozłożenie obciążeń, dobra izolacyjność, szybka realizacja | Wyższy koszt początkowy, większe znaczenie dokładnego projektu instalacji | Około 750–1050 zł/m² |
| Piwnica | Potrzebna dodatkowa przestrzeń użytkowa, działka na spadku, świadome uzasadnienie funkcjonalne | Dodatkowa powierzchnia, miejsce na technikę, przechowywanie i czasem garaż | Najbardziej wymagająca hydroizolacja, większe ryzyko kosztownych poprawek | Około 800–1100 zł/m² |
Jeśli działka jest prosta i grunt przewidywalny, ławy zwykle wygrywają budżetem. Jeśli podłoże jest słabsze albo chcesz ograniczyć ryzyko nierównego osiadania, płyta często okazuje się bezpieczniejsza, a czasem także bardziej opłacalna w całym bilansie budowy. Piwnica ma sens wtedy, gdy naprawdę wykorzystasz dodatkową przestrzeń, bo płaci się za nią nie tylko na etapie robót, ale też później w izolacji i utrzymaniu. Następny krok to już sam proces wykonania.
Jak wygląda wykonanie krok po kroku
W praktyce stan zero najlepiej rozpisać sobie na etapy, bo wtedy łatwiej pilnować jakości i nie gubić pieniędzy na pośpiechu. Przy ławach cały proces zwykle trwa od 2 do 4 tygodni, a przy płycie fundamentowej sama realizacja bywa krótsza, często 3 do 5 dni roboczych, choć potem i tak trzeba doliczyć czas wiązania betonu. Ja nie skracałbym tej przerwy na siłę, bo to właśnie ona decyduje o trwałości.- Badanie gruntu i projekt - na tym etapie wychodzi nośność podłoża, poziom wód i ewentualna potrzeba wymiany gruntu.
- Wytyczenie budynku przez geodetę - dom musi stanąć dokładnie tam, gdzie przewidział to projekt.
- Roboty ziemne - wykop, zdjęcie humusu, ewentualne zagęszczenie podłoża i przygotowanie warstw pod konstrukcję.
- Zbrojenie i betonowanie - tu nie ma miejsca na improwizację, bo każdy błąd zostaje na lata.
- Przerwa technologiczna - beton musi dojść do parametrów, zanim ruszą kolejne warstwy.
- Izolacje i zasypka - to etap, na którym najczęściej oszczędza się pozornie, a potem traci najwięcej.
Przy płycie część instalacji planuje się wcześniej i wykonuje jednocześnie ze zbrojeniem, dlatego precyzja projektu jest tu jeszcze ważniejsza niż przy ławach. Przy tradycyjnych rozwiązaniach największą pułapką jest za to rozciągnięcie robót w czasie i zostawienie konstrukcji bez ochrony przed wodą lub mrozem. To właśnie z takich niedopilnowanych szczegółów biorą się późniejsze koszty.
Najczęstsze błędy, które później kosztują najwięcej
Najdroższe błędy przy budowie domu rzadko dotyczą samego betonu. Zwykle problem zaczyna się wcześniej, od złych założeń albo zbyt dużego zaufania do „sprawdzonej ekipy”. Poniżej rzeczy, które najczęściej psują cały etap.- Brak badań geotechnicznych - bez nich łatwo przegapić słabe warstwy gruntu, wysoki poziom wody albo konieczność wymiany podłoża.
- Zbyt późna decyzja o technologii - jeśli projekt zmienia się w trakcie, rosną koszty i pojawiają się przestoje.
- Słabe zagęszczenie podłoża - podłoga i ściany mogą później pracować nierówno, a naprawa jest trudna i droga.
- Oszczędzanie na izolacji - wilgoć nie wybacza skrótów, a poprawki po zasypaniu są już dużo trudniejsze niż przed zasypką.
- Betonowanie bez ochrony przed pogodą - mróz, ulewa albo upał potrafią pogorszyć parametry materiału, jeśli ekipa nie pilnuje technologii.
Najbardziej podstępny jest błąd numer jeden, bo wydaje się oszczędnością. W rzeczywistości badanie gruntu bywa tanim ubezpieczeniem od problemów, które później potrafią kosztować wielokrotnie więcej. A skoro mowa o pieniądzach, przechodzę do liczb, które najczęściej interesują inwestora jako pierwsze.
Ile to kosztuje i gdzie najłatwiej przepalić budżet
Na etapie stanu zero w 2026 roku trzeba liczyć nie tylko koszt samego posadowienia, ale też badania, izolacje, ewentualne poprawki gruntu i logistykę. Przy domu jednorodzinnym badania geotechniczne zwykle mieszczą się w widełkach 2000–5000 zł, choć przy trudniejszym terenie kwota może wzrosnąć. To nieduży wydatek w skali całej budowy, ale właśnie on często oszczędza najwięcej pieniędzy.
| Pozycja | Orientacyjny koszt 2026 | Co wpływa na cenę |
|---|---|---|
| Badania geotechniczne | 2000–5000 zł | Liczba odwiertów, lokalizacja, warunki wodno-gruntowe, zakres dokumentacji |
| Ławy fundamentowe | 550–750 zł/m² | Prostota bryły, warunki gruntu, zakres izolacji i robocizna |
| Płyta fundamentowa | 750–1050 zł/m² | Grubość i rodzaj izolacji, zbrojenie, instalacje podposadzkowe |
| Piwnica | 800–1100 zł/m² | Hydroizolacja, wykop, odwodnienie, zabezpieczenie ścian i podłogi |
| Dodatki przy płycie | +8 000–15 000 zł | Ogrzewanie podłogowe, grubsza izolacja, dodatkowe warstwy technologiczne |
| Poprawa warunków gruntowych | Od kilku do kilkunastu tysięcy złotych | Wymiana gruntu, odwodnienie, zagęszczenie, nasypy i transport materiału |
Najłatwiej przepalić budżet nie na samym wylaniu betonu, tylko na poprawkach: wymianie gruntu, odwodnieniu, nadmiarowej izolacji doklejanej w ostatniej chwili albo zmianach projektu, gdy ekipa jest już na placu. Jeżeli porównujesz oferty, patrz nie tylko na cenę za metr, ale na cały zakres robót. Tanie ławy na papierze potrafią po doliczeniu niezbędnych poprawek wyjść drożej niż lepiej zaprojektowana płyta.
Co sprawdzić przed zakupem działki, żeby nie płacić dwa razy
Przy zakupie gruntu pod budowę domu warto myśleć jak inwestor, nie tylko jak przyszły właściciel. Dwie działki o podobnej cenie mogą generować zupełnie inny koszt przygotowania pod budowę. To szczególnie ważne na rynkach lokalnych, gdzie atrakcyjna cena za metr potrafi ukrywać słaby grunt, spadek terenu albo drogi dojazd dla ciężkiego sprzętu.
- Sprawdź, czy są już badania gruntu albo przynajmniej sensowna dokumentacja działki.
- Zobacz, czy teren nie jest podmokły, nasypowy albo wyraźnie niżej położony od sąsiednich parceli.
- Zweryfikuj plan miejscowy lub warunki zabudowy, bo czasem ograniczają piwnicę, wysokość budynku albo sposób odprowadzania wody.
- Ustal, czy na działkę da się wjechać sprzętem budowlanym bez dodatkowych kosztów logistycznych.
- Zostaw w budżecie bufor na niespodzianki gruntowe, najlepiej co najmniej kilka procent wartości etapu stanu zero.
Jeśli budujesz w okolicach Wieliczki albo porównujesz kilka działek w Małopolsce, taki sposób patrzenia na temat daje przewagę już przy negocjacji ceny. Dobra cena zakupu jest ważna, ale jeszcze ważniejsze jest to, ile później kosztuje przygotowanie terenu i wykonanie posadowienia. Najbezpieczniej zaczynać od gruntu, a dopiero potem wybierać technologię i ekipę.
Jeżeli miałbym sprowadzić cały temat do jednego zdania, powiedziałbym tak: najpierw trzeba dobrze poznać działkę, potem dopasować do niej konstrukcję i dopiero na końcu liczyć materiały. Taki porządek zmniejsza ryzyko błędów, ułatwia kontrolę budżetu i daje dużo większą szansę, że dom będzie stał bez problemów przez lata. W budowie nie wygrywa ten, kto wybierze najtańsze rozwiązanie na start, tylko ten, kto dobrze policzy konsekwencje jeszcze przed pierwszym wykopem.
